Requalification de la rue de la Fontaine au Blanc - Commune de SAINT-XANDRE

dernière actu

12 octobre 2026

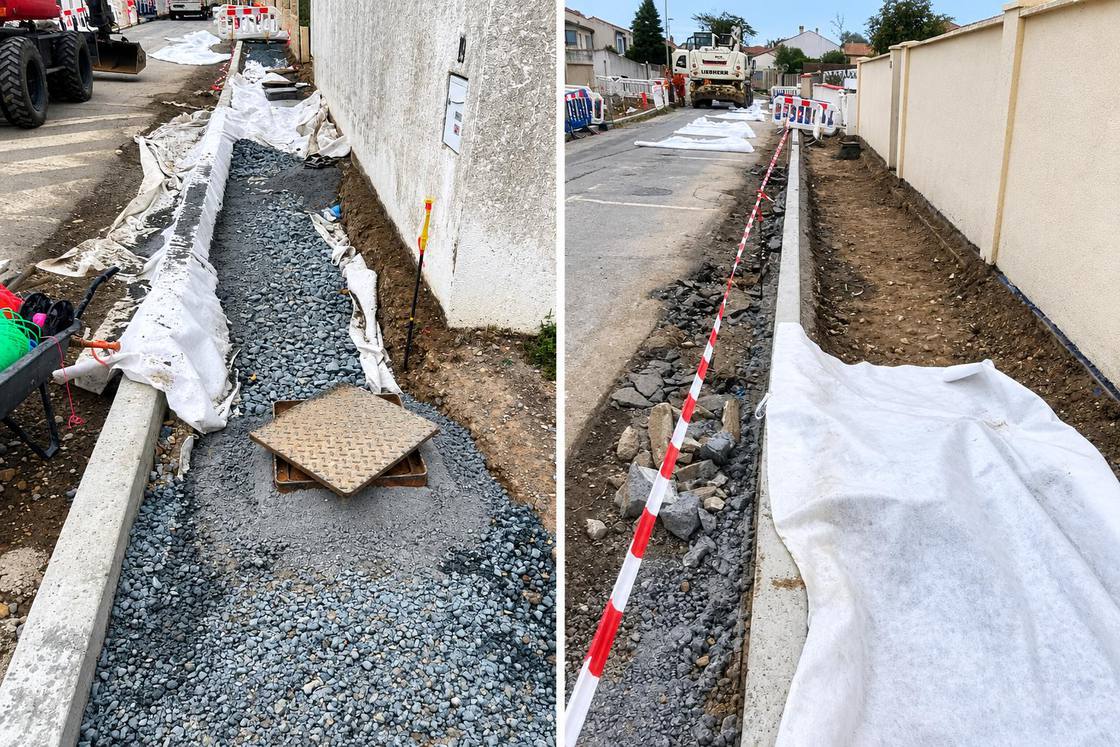

Réalisation des structures drainantes sous trottoir

🚧 Le chantier avance !

Maintenant que les bordures sont réalisées, une nouvelle phase peut démarrer : la création des structures drainantes sous les futurs trottoirs.

Invisible une fois l'aménagement terminé, cet ouvrage joue pourtant un rôle majeur. Il permettra de stocker et d'infiltrer les eaux pluviales directement sous les espaces piétons, limitant ainsi le ruissellement et la sollicitation des réseaux.

💧 Une étape clé pour concilier qualité urbaine, confort des usagers et gestion durable des eaux pluviales.

toutes les actus

Avancement du chantier(%)

détails du planning
45%

Démarrage 14 septembre 2026

Fin novembre 2026

Présentation

Après plusieurs années consacrées à la rénovation des réseaux souterrains, la rue de la Fontaine au Blanc à Saint-Xandre entre dans une nouvelle phase avec le lancement de ses travaux de requalification. Ce projet d'aménagement a été conçu pour répondre à plusieurs enjeux majeurs du territoire : 💧 Mieux gérer les eaux pluviales, en favorisant leur infiltration naturelle et en limitant le ruissellement lors des épisodes pluvieux ; 🚶‍♀️🚴 Encourager les mobilités douces, grâce à des aménagements plus sécurisés et plus confortables pour les piétons et les cyclistes ; 🌿 Améliorer le cadre de vie, en créant un espace public plus qualitatif, fonctionnel et adapté aux usages quotidiens des habitants. Cette opération marque l'aboutissement d'un important travail engagé depuis plusieurs années sur les infrastructures de la rue. Elle permettra désormais aux riverains de bénéficier d'un aménagement durable, répondant aux exigences environnementales et aux besoins de déplacement de demain. Nous remercions les habitants et usagers pour leur patience et leur compréhension durant la réalisation de ces travaux.

lire plus

Chiffres clés

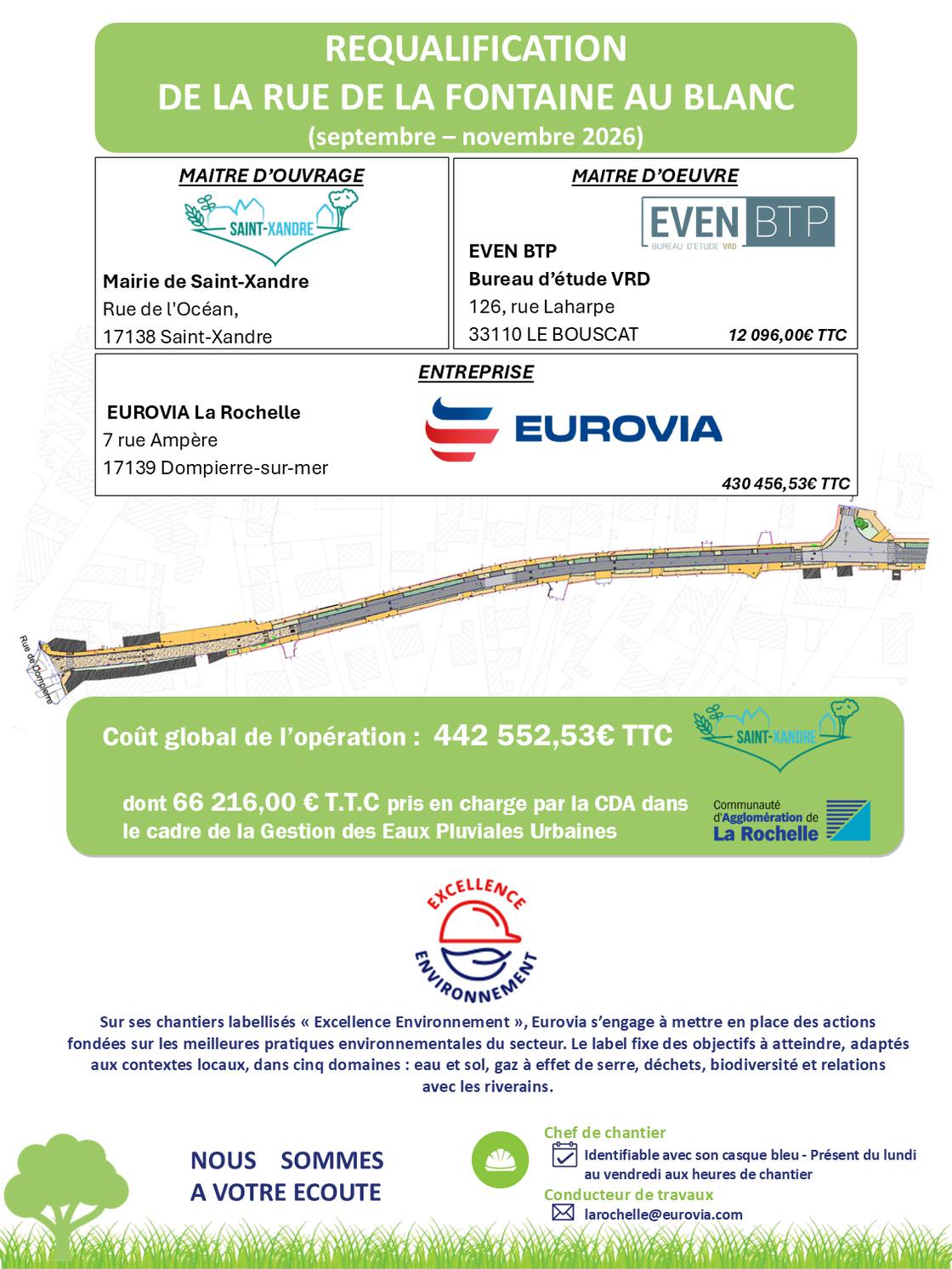

Coût global de l’opération 442 552,53€ TTC
Participation de la CDA pour la Gestion des Eaux Pluviales Urbaines 66 216,00 € T.T.C
plus de chiffres

Étapes clés

  • 1

    Démolition des revêtements existants

  • 2

    Terrassement des trottoirs

  • 3

    Déconnexion partielle du réseau pluvial existant

  • 4

    Réalisation des bordures de trottoir

  • 5

    Réalisation des structures drainantes sous trottoir

  • 6

    Réalisation des revêtements de trottoir et des entrées riverains

  • 7

    Terrassement et empierrement de la voirie

  • 8

    Mise en terre des espaces verts

  • 9

    Réalisation des revêtements de voirie

  • 10

    Travaux de finitions - Signalisation de chantier
